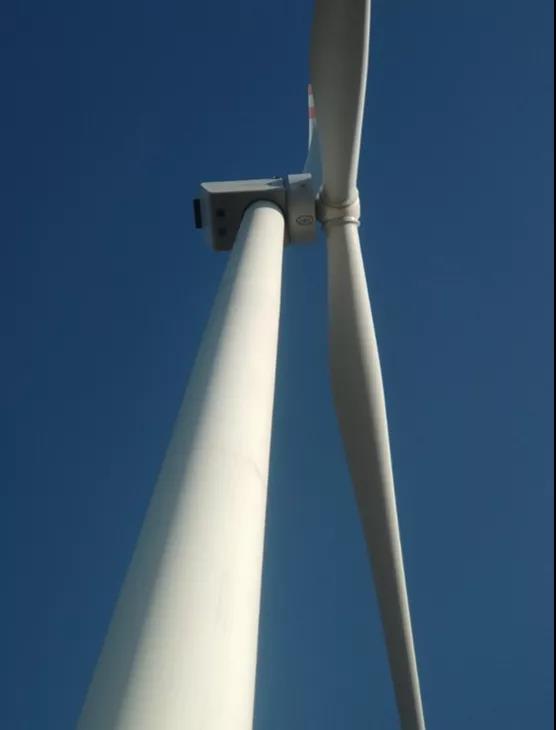

10月21日,由東方風電實施系統性改造升級的首臺華創CCWE2000/103.D型直驅風機在山西某風場已持續穩定運行7個月,累計發電量達360萬千瓦時,可利用率超過99.5%,推算至全年等效發電小時數約3085h,較可研數據提升38.3%。標志著東方風電對華創風機的改造升級取得了重大成果,為其余低效風機問題解決提供了重要示范。
華創2.0MW直驅風機發電機、主控系統、變槳系統、液壓站等部件存在較多問題,其中發電機問題最為嚴重,安全風險高,機組幾乎停轉,給風場造成巨大的經濟損失。
東方風電通過現場勘查、發電機返廠拆解檢測等一系列措施,精心制定了系統性解決方案,最大限度保留風機原有部件,確保方案性價比最優。
1) 對原風機部件進行測繪,建立三維模型;
2) 對風機重新進行載荷計算;

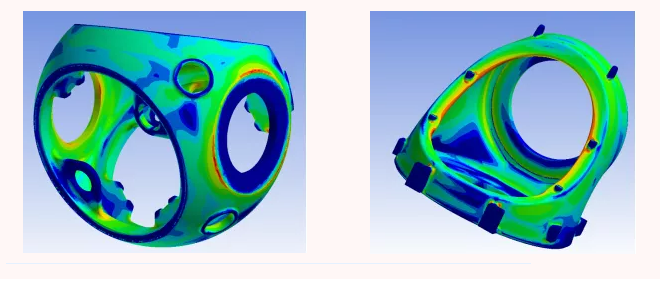

3) 對輪轂、機架、塔筒、軸承等關鍵部件進行強度校核;
4) 使用東方成熟直驅發電機對原風機故障發電機進行替換;
5) 使用東方成熟直驅算法邏輯,結合原主控系統配置,對主控程序進行定制開發;
6) 對原變槳系統進行定制化設計和局部更換;
7) 對原變頻器進行軟件升級及參數調整;
8) 對原發電機冷卻系統、機艙罩殼、滑環支架、液壓站等進行改造。
東方風電克服行業搶裝潮、雨雪天氣等不利影響,通過科學組織施工、合理調配資源以及強化技改監督,在兩周內完成了樣機的改造吊裝和調試,保障了機組的如期并網。改造后風機重新煥發活力,歷經大風和雨雪的考驗,持續穩定運行,有力證明了改造方案的可靠有效。
在風機的整個改造過程,北京鑒衡認證中心作為第三方機構全程參與,對機組問題的收集、發電機的拆解、改造方案的評估提供了客觀、專業的評判,評估認為技術方案可行,能夠解決風機存在的問題。
東方風電將繼續發揮在風機改造升級方面的專業能力,通過高安全性、高可靠性、最優性價比的整體解決方案,通過快速高效的施工,讓更多的華創風機煥發新的生機和活力,幫助更多新能源企業優化資產效能,實現更高的發電收益。
